“特别项目”助力吉首迈入“大城时代”

来源:红网吉首分站|0 编辑:田琳 2017-01-11 12:27:29
—分享—

红网吉首站1月11日讯(分站记者 陈和怡)围绕“项目兴市、改革兴市、实干兴市”,吉首市强力推进“交通突围、城市提质、产业攻坚、民生升温”四大工程建设1月9日,吉首市“四大工程”指挥部办公室对2016年度61个“特别项目”进行了考核,其中14个项目全面完成年度目标。有哪些“特别项目”全面完成?我们一一细数。

交通突围工程,优化城市构架

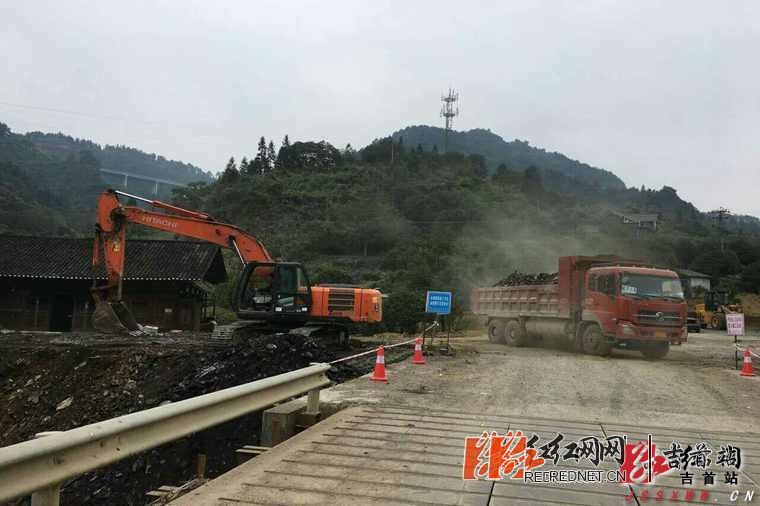

长坨至曙光道路

  项目前期工作全面完成;征地拆迁全面完成;路基施工工程量基本完成50%,土石方开挖28万方。

G2016G319绕城线(东线)

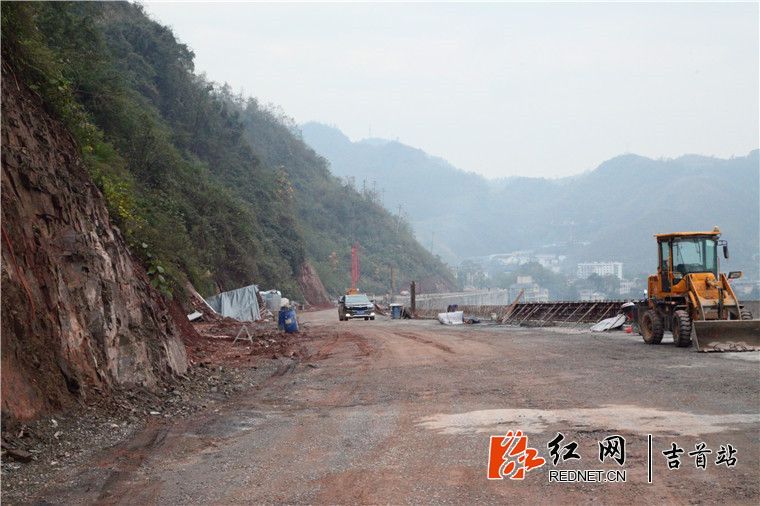

  全线基本完成建设,投入使用;望江坳高边坡段进入扫尾阶段;钟家寨大桥全面完成。

西出口道路改造工程

路面等工程全面完成,并投入使用。

张吉怀客运专线(吉首段)

  全面完成省州安排的各项工作任务。

旅游公路一期

  吉首寨阳至矮寨悬索桥公路:完成前期报批工作;寨阳大桥已完成全部桩基工程,完成路基工程量40%。

  天心庵路:完成防洪批复、施工图设计招标及监理招投标;完成1号涵洞施工和5号涵洞基础开挖,完成隧道口涵洞施工,完成路基工程工程量30%。

城市提质工程,焕发城市活力

花果山公园停车场

  完成花果山公园停车场建设。

人民广场商业城

  公寓主体建设基本完成;酒店部分完成30%建设任务。

人民广场东北角

  乾州街道:征拆基本完成,并实现开工。

  经开区:宅基地建设完成。

大兴寨水库

  19项专题报告的审批已全部完成;确定建设模式为PPP;完成PPP招投标工作;已启动移民搬迁安置工作。

产业攻坚工程,激活城市经济

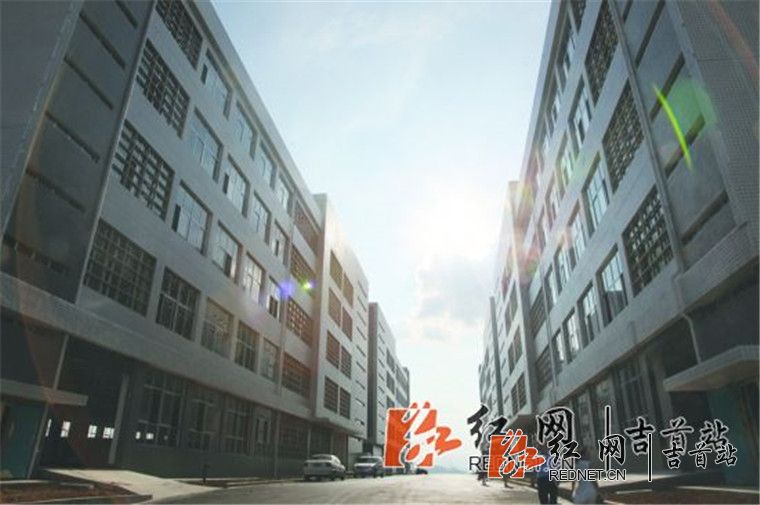

吉首经开区创新创业园

  公租房一标1-3栋主体建设已完成,正在进行内外墙装饰,二标桩正在进行主体建设;二期基础配套建设已完成;二期厂房已有6家企业入驻;完成三期标准厂房5万平米建设;已启动配套服务中心建设;州分标准厂房建设年度任务已完成。

乾南产业园

  已完成文心路延伸线建设;已完成中国通号等战略投资者引进。

湘西黄金茶产业园

  已完成新建茶园5327亩;已完成新改建茶叶加工厂10家;已开展技术培训4次。

民生升温工程,提升城市品位

高级中学

  学生宿舍全面完成;图书馆基本完成主体建设;教学楼等房屋主体正在施工;校区桥梁等附属设施正在建设。

城市供水提质改造工程

  已完成狮子庵水厂改造工程;已完成管网改造工程16公里;已完成至马颈坳、河溪马鞍管网等配套设施建设。
